2000

kuup. mai 2000 kulud

15.05 panin teodoliidi püsti ja toksisime toikad vundamendi nurkade kohale heinamaale maha. tellisime ühistust Helduri traktori mullakamara koorimiseks. lõunaotsas oli mulda ca 20cm aga põhjapool ca 40cm. pärast mulla eemaldamist lõin toikad uuesti maha, et saaks vundamendikraavi kaevata. seinte pikendustele panin veel 2 toigast, et traktorist saaks ilusasti suunda hoida

16.05 otsisin maja ümbert kõige kõrgema koha ja ütlesin, et see on tulevase maapinna tasapind, millest 1.2m allpool peab algama vundament. mõõtsin toigastele maapinna kõrguse ja kirjutasin peale, palju peab sügavust kaevama. Heldur tuli ja kaevas vundamendikraavi. põhjapoolsest otsast hakkas kohe vesi sisse voolama. kraav sai valmis, põhjas oli 10-20cm vett. otsustasin selle ära kasutada loodimisel. Tagusin vundamendikraavi äärele toikad ja mõõtsin veepinnast 90cm. Nii sain ilma nivelliiri kasutamata kiiresti ja täpselt horisontaalpinna, mis on vundamenditaldmiku pealispind ja kuhu tulevad vundamendiplokid.
Kokku Heldurile 400.-
17.05 hakkasime kive ja liiva kraavi loopima. ikka kiht kive, liiv peale ja veega uhtusime liiva kivide vahele. kive tõime traktori esiotsal ja kärul oma põllu äärest. 2 koormat tõid kohalikud traktoristid 70.-
18.05 lükkasime laiali pinnase, mis oli maja sisse vundamendikraavist hunnikutesse tõstetud. see oli savikas paeklibu ja hakkas kuivama. vaatasin, et kui see täiesti ära kuivab, siis ei lükka küll käsitsi neid hunnikuid enam laiali
19.05 4 SISU koormat kruusa-liiva Kellaverest. lasksime igasse nurka maha lasta, et oleks hea kraavi loopida   600.-
20.05 tõime traktoriga 4 kivikoormat ja loopisime koos liivaga vundamendikraavi
22.05 traktoristid tõid veel 2 kivikoormat, loopisime liivaga kraavi 50.-
23.05 tõime 2 kivikoormat ja liivaga kraavi. märkisin ära kohad, kust läheb kanalisatsioon välja ja tuleb joogivesi sisse. kanalisatsioonitoru jaoks panin 200mm asbesttoru vundamendi sisse ja veetoru jaoks tegin drenaazitorudest kanali
24.05 3 kivikoormat ja liiv, kõige rohkem aega võtab liiva uhtumine kivide vahele, ei saa lohakalt teha, muidu jäävad õhuaugud sisse, mis hiljem täis vajuvad
25.05 3 kivikoormat ja liiv
26.05 4 kivikoormat ja liiv
27.05 7 kivikoormat ja liiv
28.05 3 kivikoormat ja liiv, siiber on ees kiviveost
31.05 5 kivikoormat ja liiv
  juuni
01.06 3 kivikoormat ja liiv
02.06 põllu äärest said kõik, kivid otsa, mis on paljude aastate jooksul põllult korjatud. võtsime Heinilt GAZ53 ja tõime Paasvere Vanaküla tee äärest 1 koorma kive
03.06 loopisime kive ja saime ühe pika serva projektkõrguseni täis
04.06 tõime Heini autoga 1 koorma kive ja loopisime liivaga kraavi
05.06 1 Heini autokoorem kive ja ikka liivaga kraavi. saime vundamendikraavil ringi täis. lõpuks oli ikka suur tüdimus nende kivide loopimisest Heinile kast õlut
06.06 puhkepäev, mõtlesime, mis edasi teha

11.06 valmistasime vundamendivöö saalungid 12cm lauast, mis oli L-tähe kujuline arvestusega, et tõstes saalungit edasi, passib ta eelmise lõppu. tegin ka nööripostid nurkadesse

13.06 tagusin segumasinat tsemendist puhtaks, seda polnud aegade jooksul hoolsalt puhastatud
14.06 valasime vundamendivöö otsaseinale – 8 masinat segu
20.06 puhastasime Ukoga saekaatri relsse ja õhtul puhastasime Rohu metsa äärt võsast, plaanisime, et hakkame ise metsa üles töötama
21.06 hakkasime metsa lõikusega pihta. võtsin ka Andruse kaasa, ca 120.- EEK tihu lõikamise eest. aga sain Harvesteri meestega kaubale, et lõikavad metsa ära ja veavad välja ka
  juuli
21.06-
09.07
Harvester lõikab metsa
30.07 valasime teise jupi vundamendivööst, 9 masinat segu. alates 20. maist pole karjääris koppa olnud ja kruusa ei saanud. ei saa valada. samas on ilmad kehvad ja ei saa metsa palkidele ligi, et neid ära tuua.
  august
31.07-
04.08
lõpuks on kopp kruusaaugus ja saab vedada. Vello tõi 9 koormat kruusa , s.h. 7 põranda alla, 1 koorma tasandasime ära tõstsin saalungi edasi 1600.-
02.08 palgid toodi metsast saekaatrisse 105 tm
09.08 arveldused Harvesteri meestega: palk 142 tm, paber 108 tm, küte 60 tm – kokku 310 tm, lõikuse hind 33000.- , paberipuu ja peenpalk müügiks 37100.- , tulu – 4100.-
10.08 valasime vundamendivöö järgmise riba. võtsime tsemendikottide asemel kogemata aga savikotid, oli küll nagu plastiliin aga aru ei saanud
11.08 kraapisime savi saalungite vahelt välja ja valasime uuesti
12.08 veel üks jupp sai valatud
13.08 viimane jupp ja nüüd on ring peal, kindlustasime betooniga kanalisatsiooni läbiviiu vundamendi alt ja joogivee läbiviiu
16.08 Heini tõstis Fiskarsiga 6 vundamendi plokki paika, panime segu alla ja kahe ploki vahele kah, mis kärusse jäi, tegin armatuurist tõmmitsad ja 2 tk sai plokkide vahele paika. Saekaatris ei olnud voolu ja Mandel lülitas alajaamast sisse. Kokku sai leppida Otiga ja Valduriga, et tulevad appi saagima. Ott 200EEK päev ja Valdur 20EEK tihu (hiljem läks aga nii, et Valdur sai kah 200EEK päev).
   olin arvestanud projekti järgi, palju mis mõõduga saematerjali vaja läheks. Selle sai üsna täpselt välja arvestada, teades, et seinapostide vahekaugus on 60cm ja toa kõrgus on 2,5m.
   vajasin järgmise mõõtudega materjali: 5×20 lae- ja katusetaladeks, 5×15 seinapostideks, 5×10 vaheseinte postideks ja 5×5 välisvoodri lattideks ja põranda alla lattideks. lisaks hulgaliselt laudu, mille hulka ei oskatäpselt kokku arvutada. neid on vaja seinte vooderdamisel seest ja väljast.

   õhtul tasandasime põranda aluse kruusahunnikuid ja panin märketoikad, kuhumaani peab kruusakiht tulema. Taadiga lasime veel ühe palgi prooviks läbi ja panime saed paika, et saaks 15cm prussi lõigata.

17.08 lõikasime 34 planku läbi ja nendest 4 ka teist korda – nii saime 15×15 4tk
18.08 lõikasime veel 10 planku 15cm, siis vahetasime saed 2+2+5+5+5+2+2 ja lasime 15cm plangud teist korda läbi 42×3=126 prussi 5×15 ja kõrvalt tuli ka puhast lauda veidi. Heini tõi Fiskarsiga õhtul materjali koju.
19.08 Heini tõstis materjali maja kõrvale maha ja tegin lauavirnadele alused. äkki tuli Elmo ja ütles, et nüüd hakkame kaevu tegema. Elmo on kaevupuurija ja tal olid kõik seadmed ja masinad kaasas. vaatasime majavundamenti ja leidsime, et väike tuleb. otsustasingi siis lisada garaaziosa ja teha see postvundamendile.

kõigepealt puurisime garaazi-puukuuri osale 3 postiauku. küll võib ikka ühes ja samas kohas erinev pinnas olla. 1. auk tuli 2.5m sügav, enne kui paas vastu tuli ja vesi mühises juba 1m peal sisse. 2. auk tuli 1.7m ja vett sees ei olnud. 3. auk tuli üle 3m ja õige paeni päris ei jõudnudki ja vesi oli kah sees. Valisime kaevukoha ja läks puurimiseks lahti. Õhtuks sai 5m sisse. Saekaatris oli puhkepäev, sest saed olid terituses. Ott sai 400.- kahe päeva eest.
400.-
20.08 Elmo puuris aga edasi. Libedalt ei läinud. 6m manteltoru sai pärastlõunal sisse, siis sai teise puuriga edasi puurida. Aga puur oli kehv ja pinnases palju kive ja jäi pooleli. Elmo tuleb mõnel soodsal momendil tagasi. Saekaatris panime saed 2+2+20+2+2. Ott ja Valdur lasid 21 palki läbi
21.08 veel 10 pikka palki lasime läbi, siis vahetasime saed 2+2+5+5+5+5+2+2. Kokku oli pikki katusetalade palke 31. Ott ja Valdur lasid 25 tk teist korda läbi. nii sai ühest palgist 4tk 5×20 prussi
22.08 ülejäänud 6 lasti 2. korda läbi. Siis valisime jämedamad palgid ja läks sama mõõduga 2+2+5+5+5+5+2+2 Ott 500.-
Vald.500.-
23.08 puhkepäev, sest saed terituses. kodus tegime prussi- ja lauavirna. ostsin 10 kotti tsementi ja mõned põranda-aluse kanalisatsiooni torud 500.- + 200.-
24.08 saed sisse 2+2+2+12+2+2+2 ja lasime 12 palki läbi 1. korda. saelint läks pooleks ja remontisime seda
25.08 veel 39 palki läbi ja lindil tuli tükk küljest ära
26.08 lappisime lindi ära, tõime Rasiverest 5m lindimaterjali. 9 palki veel läbi, siis saed 2+2+2+4+4+2+2+2+2 ja 10tk 12cm planku lasime 2. korda läbi. kodus lõikasime pinde tükkideks kütteks.
27.08 12cm planku oli veel 49 tk, lasime need 2. korda läbi – nii saime 12×4 prusse 120tk. Laadisime Heini auto peale materjali. Ott ja Valdur laadiseid servamata lauad searaami juurde, et ka need läbi lasta. Panin saed 2+2+12+12+2+2, et saaks 12cm lauda. Ott 200.-
28.08 servamata lauad sai läbi lasta. õhtul laadisime Heini autolt laudu ja prusse maha ja staabeldasime Ott 500.-
29.08 servamata laudu sai veel läbi lasta. õhtul läks saepururenni lint katki. tegin uuele lindile kinnitused Ott 200.-
30.08 mehed parandasid saepurulinti kl 5-ni õhtul!!!. panin saed 2+2+20+2+2+2. mehed tõid lauad saekaatrist koju
31.08 lasime alusetäie palke 1. korda läbi. terve päeva sai jamatud raamiga, sest ei lükanud palki edasi Ott 800.-
  september
01.09 saed 2+2+2+12+2+2+2 lasime männipalke läbi
02.09 ülejäänud männipalgid sai läbi lasta
03.09 2. korda servamata lauad läbi saed 5+12+5 Ott 600.-
04.09 enne lõunat lasime 2. korda servamata lauda, peale lõunat saed 2+2+2+2+2+2+2+2 ja 12cm männiplangud 2. korda läbi. jõudsime 30tk. läbi lasta. veel lasta 31tk
05.09 31 planku läbi. peale lõunat saed 2+4+12+4+2 ja hakkasime palke laskma 27tk
06.09 jätkasime palkide laskmist. õhtul ehitasime virnadele katuseid. Vello tõi 1 koorma kruusa 250.-
07.09 2cm ja 4cm plangud lasime sama saega läbi ja saime põrandalauda ja tavalist lauda
08.09 12cm plangud lasime 2. korda läbi. saed panin 4+12+4, veeretasime veel 10 palki alustele ja lasime 5tk läbi. Vello tõi 2 koormat kruusa. maksin ühe koorma eest 250.-
09.09 ülejäänud 5 palki lasksime läbi, panin saed 2+4+4+4+4+2 ja lasime 10 tk 12cm planku 2 korda läbi põrandalaudadeks. ja ongi saekaatritööd tehtud. koristasin saekaatrit natuke. maksin Valdurile ja Otile palga ära. Elmo tuli kaevu edasi puurima. Ott 1200.-
Vald.3900.-
10.09 lõunani puurisime kaevu, pesime puuraugu ära ja mõõtsime kaevu parameetrid: sügavus 16m, manteltoru 6.1m, tootlus 2.4m³/h, keskmise veeväljapumpamise ajal langeb veetase 5.5m-ni, suure tarbimise puhul 7.5m-ni. muidu on veetase 1.3m peal. õhtupoole tegin lauavirnadele katuseid. kaevupuurimise eest raha ei maksnud, muidu on jooksev meeter 1000,- kuni 2000.- kaev 0.-
14.09 Vello tõi 2 liivakoormat, maksin ka võlguoleva koorma eest 750.-
15.09 Vello tõi liivakoorma 250.-
17.09 tegin katust lauahunnikutele
20.09 Vello tõi 1 koorma kruusa, tegin katust lauahunnikutele 250.-
  hetkel ei saa midagi teha, kuna ei leia kusagilt vundamendiplokke. ühekülamees Tiit müüks aga tahab 200.- tükist aga see on liig kallis. Börsis on 100.- aga kaugelt tuua. no poes on muidugi kirves.
29.09 sõitsin ühest õest mööda ja nägin vundamendiplokke. sain kohe kaubale ja ostsin 11 plokki. alustasin saalungite tegemist tugipostide vundamendile, mis tulevad maja teljele, samuti korstna vundamendi saalungit.

30.09 ehitasime 3-le tugiposti vundamendile saalungid ja õhtul valasime ära. loodisin saalungid 0-kõrgusele, et tulevikus oleks sealt hea mõõtu võtta ja põranda valamisel oleks kindla kõrgusega tugikohad olemas.
  oktoober
01.10 kaevasime korstna ja kamina vundamendi auku.
03.10 Heini tõstis vundamendi plokid paika, tegime segu, panime selle plokkide alla ja vahele. samal ajal panime plokkide vahele armatuurraua jupid, millega saab fikseerida seina alumise tala.

05.10 ehitasin korstna vundamendile saalungeid, loodisin kõrguse, kasutades tugipostide vundamente. kontrollisin ka, kas kõik 3 on sarnase kõrgusega. no olid küll 1mm täpsusega.
06.10 valasime korstna aluse ära ja täitsime mõned plokivahed ja panime ankruraua sisse kah.
07.10 kaevasime veetrassi kraavi seda osa, mis jääb maja alla. arvestusega, et pump tuleb maja keskele garaazi seina äärde, sealt läheb toru vundamendist läbi ja keerab otse puurkaevu poole.
08.10 tegin saalungid kahele augule, mis olid jäänud vundamendiplokkide paigaldamisest. otsaseina minevad plokid olid just nii paraja pikkusega, et täitsid parajasti otsaseina ära aga külgmiste seinte plokkide vahela jäi lõpuks 80 cm vahet. valasime segu täis kah ja loopisime kive vahele, et segu vähem läheks.
09.10 ostsin 10tk 110mm 2m-st kanalisatsiooni toru, mis lähevad põranda alla 1100.-, 31m plastist vvetoru PN10 25mm 254.- ja 10 kotti tsementi 500.- ja 5 põlve veetorule 145.- 2008.-
15.10 valasime katlaruumi seina vundamenti, tehes enne sellele ka saalungi. panin veetoru kraavi ja ajasin kraavi garaazi aluse osas kinni kah.
16.10 tegime katlaruumi 2. seinale saalungid ja valasime ära. vaatasin, et maja telje tugipostide vundamendid on mõõtmisvea tõttu nihkunud 10cm lõunasse. valasime siis põhja poole 10cm juurde.
17.10 välisseina vundamendis kahe ploki vahel oleva 80cm tühemiku valasime täis ja kive ka ikka vahele. ülejäänud segu panime kanlisatsiooni väljatuleku kohale.
20.10 ostsin kanalisatsioonitoru juppe, käänakuid ja dushitrapi. käisin arhitekti juures konsultatsioonil, et kindlaks teha, mis materjale täpselt läheb vaja ehitusloa taotlemisel. 316.-
22.10 valasime katlaruumi otsaseina vundamenti ja plokirea peale tasanduskihti. tasanduskihi saalungi kõrguse võtsin tugipostide vundamendilt.
25.10 valasime vundamendiplokkidele tasanduskihti
28.10 lõpetasime tasanduskihi valamise vundamendiplokkidele. katsime kiledega kinni, et vihm liiga ei teeks.
30.10 võtsime saalungid tasanduskihi ümbert ära. kutsusin tõstukiga traktori, mis tõstis liiva hunnikutest vundamendist sissepoole põranda alla. kohe hakkasime tasandama. alul arvasime, et kuidas ikka saame hunnikud laiali aga see polegi hull töö, raske küll aga läheb kiiresti. 50.-
31.10 kutsusin kopa veetrassi kraavi kaevama. tõin samal ajal saekaatrist saepuru, et saaks toru sellega vooderdada. kui kraav sees, panin plastiktoru kraavi, viskasin saepuru peale ja liiva kah. kopp ajas kraavi kinni, jäi ainult kaevu juures lahtiseks, kuhu on vaja sisselõige kaevu manteltorusse teha. õhtupoole ajasime liiva põranda all laiali. 70.-
  november
01.11 jätkasime kruusa laialiajamist
02.11 ajasime kruusa laiali. jääb ca 2 koormat puudu. helistasin Vellole, kes parajasti vedaski kruusa ja tellisin omale kah. Vello tõi kruusa ära, osa valgus aga õnnetuseks veetrassi lahtisse auku kaevu juures, ei tea kas saab selle sealt välja kühveldada või jääbki sinna. 500.-
07.11 ajasime kruusa laiali. tasandatud osas tegin kanalisatsioonitorudele kraavi ja panin mõne meetri paika. tõstukiga traktor tõstis eelmised 2 koormat põranda alla.
Vello tõi veel 1 koorma maja juurde ja 2 koormat pargi vahele tee remondiks.
30.-

750.-

10.11 ajasime kruusa laiali ja panime kanalisatsioonitorud kraavi. loodisime aparaadiga iga toru ühenduskoha kõrguse. langus peab olema 2mm/m kohta, seega 2m toru langus 4mm. kontrollisin ka need torud ära, mis olid varem pandud loodiga. päris mööda oli kõrgus läinud. seega – täpse töö jaoks ikka täpsed riistad! kõrgused tuleb ikka nivelliiriga paika panna.
11.11 ajasime torudele liiva peale ja uhusin veega üle, et õhku sisse ei jääks. torude ühenduskohad jätsin vabaks, loodisin kontrolliks ära ja ajasin siis need ka täis. tasandasime kruusa veel mõnest kohast.

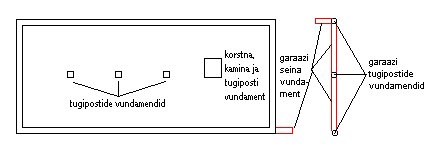

12.11 viskasime veel kruusa. alustasime garaazile vundamendi tegemist. s.t. tuleb vundamendipostide vaheline osa täis valada ja pikale küljele kah seina alla natuke vundamenti teha. tegime 1.-le postivahele kraavi sisse ja viskasime mulla pealt ära kuni paeklibuni. siin nii sügavat kraavi ei tee, kui majaosal, sest ainukesed kandvad osad toetuvad postvundamendile.

13.11 tegime saalungit ja kaevasime 2.-le postivahele kraavi
ostsin 4 kotti tsementi, rulli tõrvapappi, naelu
368.-
14.11 valasime 1. vahe ära ja lõpetasime 2. osa kraavi. mulla asemele viskasime kruusa
16.11 tõstsime saalungid 2. osale ümber ja valasime ära. idaküljele tegime vundamendijupi kah ära.
17.11 võtsime saalungid ära ja viskasime kruusa vundamendi äärde tagasi projekteeritud maapinna kõrguseni. vedasime kruusa pargivahele teeaukude täiteks.
18.11 lõikasime tõrvapappi, mille paneme puitkarkassi alla vastu vundamenti. märkisin esimesele alusprussile ankrute kohad ära, mis tuleb sisse puurida. ilm läks nii kehvaks, et läksin ja tegin tööriistakasti niuhti valmis. seda oli juba mõnda aega vaja, et hoida tööriistu üheskoos ja oleks hea neid kaasas tassida.
19.11

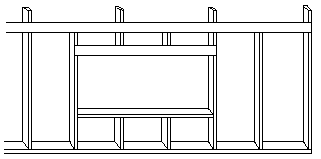

ALUSTASIME karkassi tegemist. puurisime alusprussile augud, lõikasime tõrvapappi ja saime alusvöö paika ühel pikal küljel ja otsaküljel. ajasime nurgaposti püsti ja hakkasime seinaposte püsti ajama. saagisin poste nii, et üks post on 2.7m kõrge, mille külge tuleb laetala ja teine post 2.5m kõrge. niimoodi üleühe hakkasin poste panema, saagides sisse ülemise vöö avad ja aknatala avad postidele, mis on akende ääres.

21.11 tegime karkassi edasi. õhtul tegime kaks pukki.
22.11 alusvööga saime ringi peale, lisaks 6 seinaposti panime püsti
23.11 ostsin puurkaevule põhjaklapi, adapteri ja toruühendused. puurisime augu puurkaevu manteltorusse 1.20m maapinnast allpool ja paigaldasime adapteri ning põhjaklapiga toru kaevu. ühendasin trassitoru adapteriga ja ajasin kaeviku kinni. 696.-
24.11 jätkasime karkassi tegemist
25.11 veel tegime karkassi
26.11 saime karkassipostidega ringi peale. alustasime ülemise vöö ja aknaavade ülemiste pooltega.
27.11 jätkasime ülemise vöö ja aknapealsete tegemist
28.11 vello tõi 2 koormat liiva 600.-
29.11 vello tõi 6 koormat liiva lõunapoolsesse otsa ja idaseina äärde 1800.-
  detsember
02.12 tegime ülemist vööd ja aknapealseid. panime ka esimese keskmise kandva posti maja keskele ülesse. asetasime ka  5×20 talad posti ja otsaseina vahele paika. post on 15x15cm. lõikasin ülemisse otsa sisselõiked 5x20cm. tala ulatub posti keskele, kandma jääb 7.5cm osale.
03.12 tegime ülemist vööd edasi
05.12 ülemise vöö sai valmis ja alustasime laetalade panemist küljeseina ja maja telje vahele
06.12 kuni esimese tugipostini sai laetalad pandud
07.12 panime teise tugiposti paika ja kandvad talad postide vahele
10.12 laetalade panek
11.12 ka teise postivahe saime laetaladega kaetud. hööveldasin ühe kandva posti ära, mis jääb keset suurt tuba nähtavale.
13.12 kolmanda, hööveldatud posti panime paika ja talad samuti. ka enamus laetalasid sai sellele vahele peale
14.12 neljanda posti saime püsti ja talad mõlemile poole said peale
15.12 laetalad on nüüd majaosal peal.
ostsin: naelutusplaate, naelu, pikendusjuhtme, halogeenlambi
ühe hotelli remontimisel müüdi seal vana kraami. sain täiesti korralikud uksed koos lengidega – 8 suurt ja 2 väikest, 3 lükandust ja 2 WC potti

815.-
4500.-
16.12 sorteerisime laua- ja prussihunnikuid. ostsin naelu 111.-
17.12 toestasime seinu ja tugiposte diagonaallaudadega
19.12 panime garaazi 3 posti üles ja rihtisime teodoliidiga vertikaalseks. maja teljele sai keskmise posti peale talad kah pandud
20.12 panime paika ka ülejäänud alustalad ja sorteerisime järjekordselt lauavirnu
21.12 garaazi peale panime laetalad paika. nüüd on kogu maja ulatuses laetalad pandud
22.12 ladusime servamata laua hunnikust laudu laetaladele, et saaks üleval käia ja sarikaid panna.
23.12 tegin 2-le aknale aknaaluse ja nende alla püstitalad. võtsin aknaavade kõrguseks 121mm. ei saa enam edasi ehitada, sest prussid on jäätunud ja libedad. ehitus jääb nüüd kevadet ootama.
  kokkuvõte aastast:

1. 0-tsükkel – mullakoorimine, vundamendi kraav, kivide vedu, tsement, plokid, kruus, kanalisatsioonitorud
2. palkide saagimine
3. karkass – naelad, naelutusplaadid, juhtmed
4. hotellist saadud uksed, potid
KOKKU

13528.-
8800.-
926.-
4500.-
27754.-
